スタッフブログ

岡山県自動車道 有漢南工事

皆さまこんにちは

紅葉真っ只中、綺麗ですね🍁

9月よりお世話になっている岡山県森山建設株式会社様(ありがとうございます)現場

【岡山県自動車道 有漢南工事】高速道路拡張に伴う工事です。

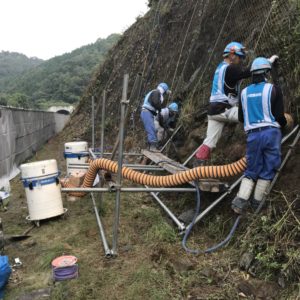

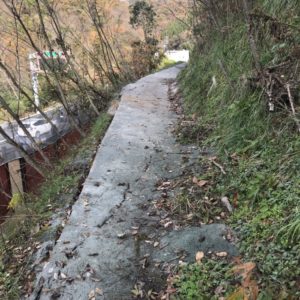

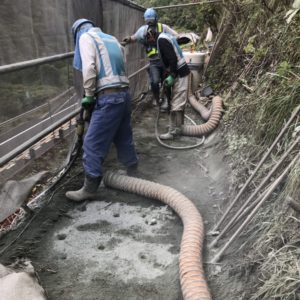

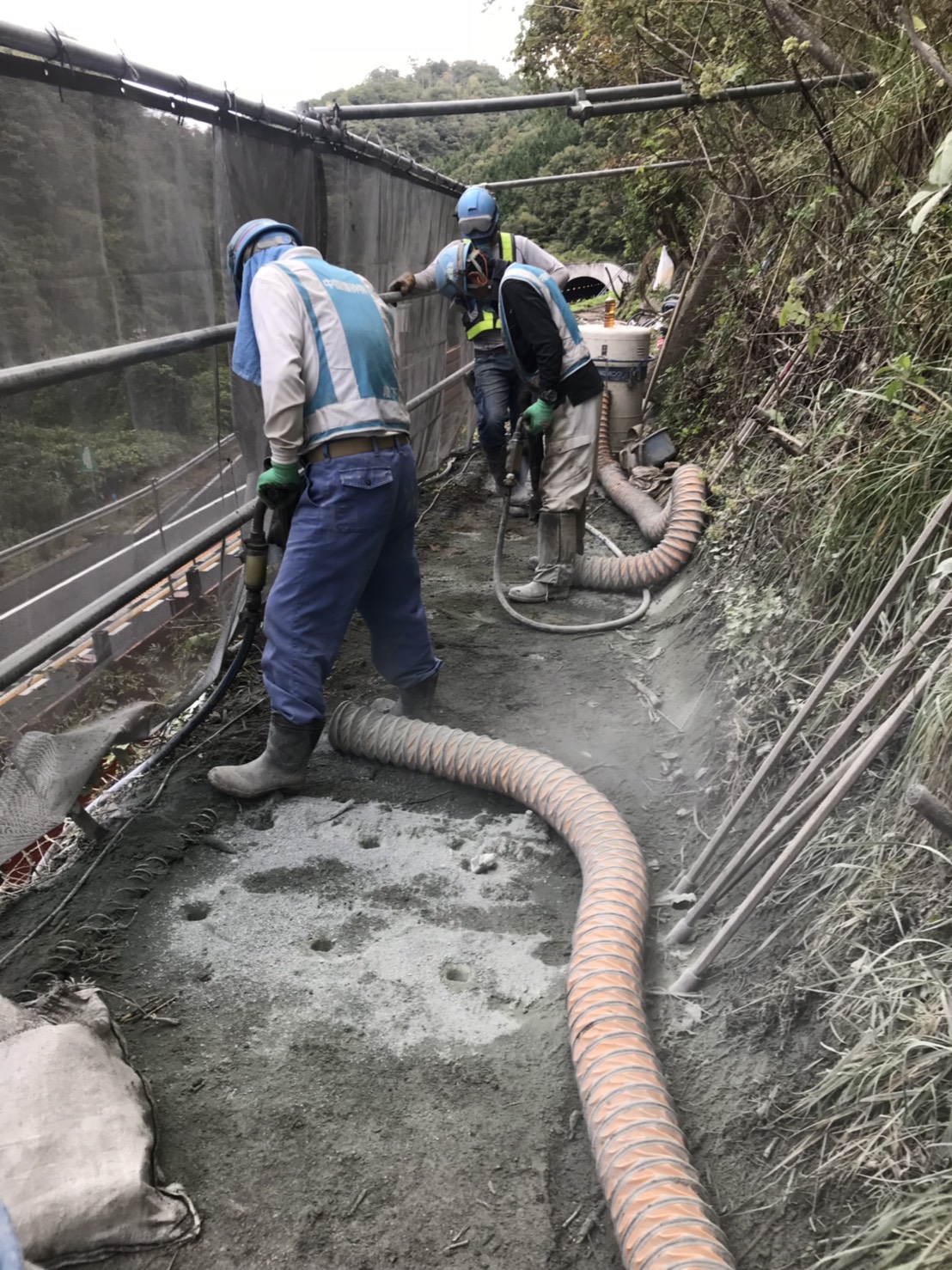

約一か月半、ジャックハンマーで削孔し、ブライスター充填をL65m繰り返し行いました。

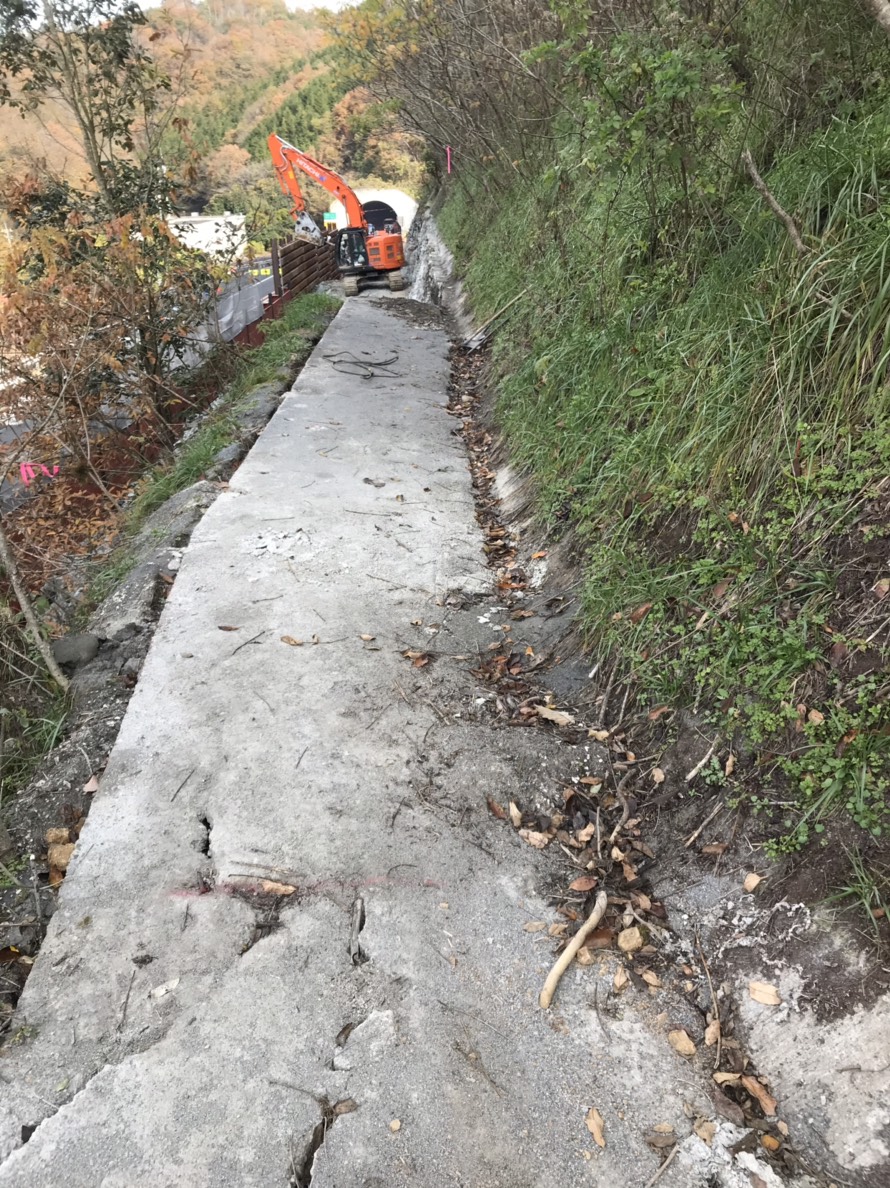

ブライスター充填箇所は順次クラックが入っていきますが、谷側には頑丈なネットが張ってあるので天端は歩行しても安全です。

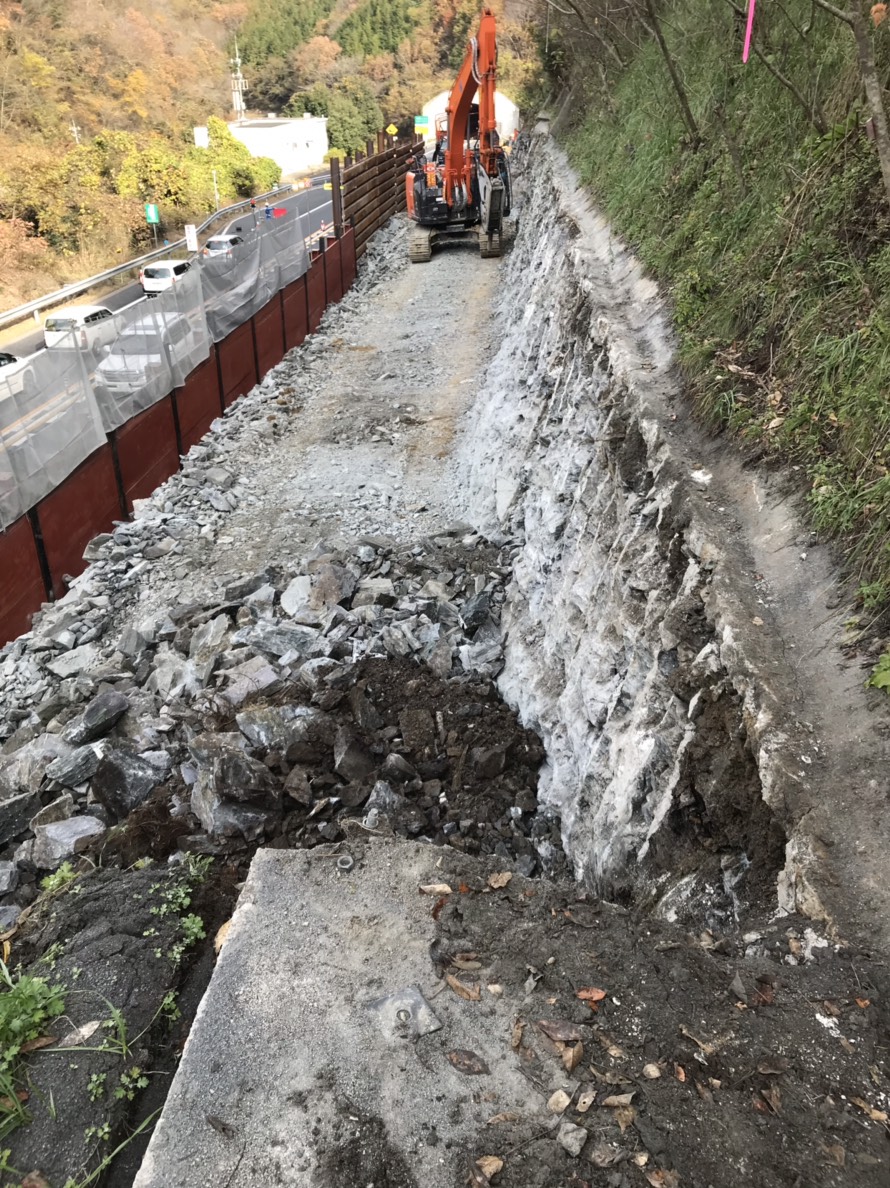

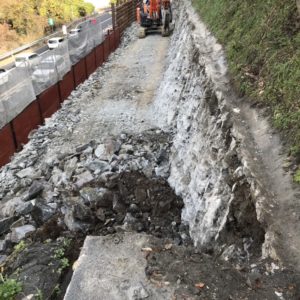

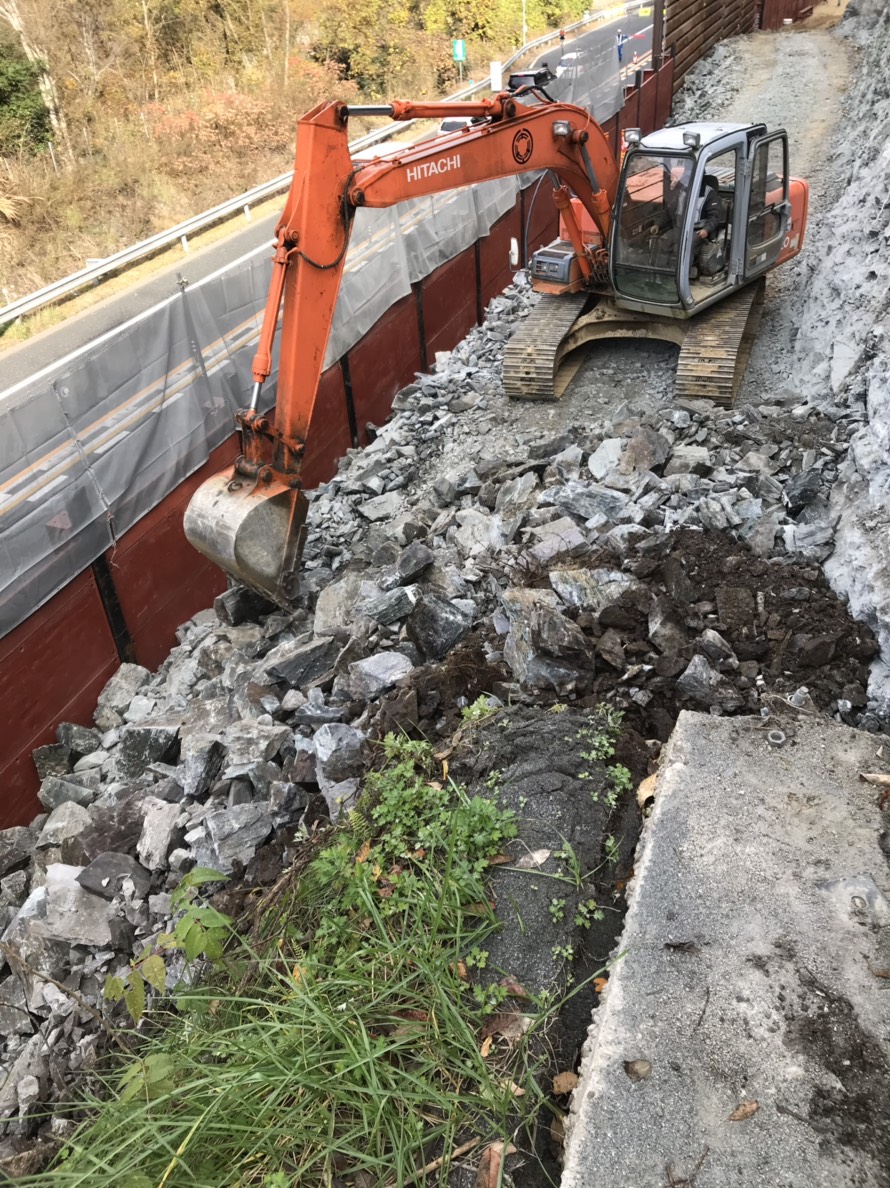

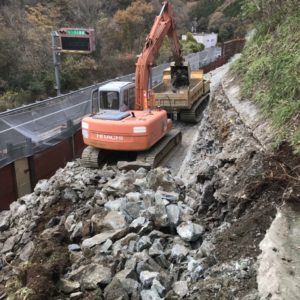

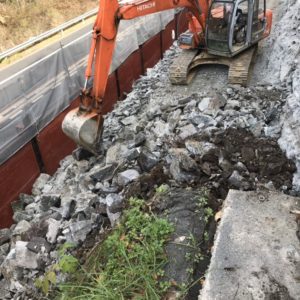

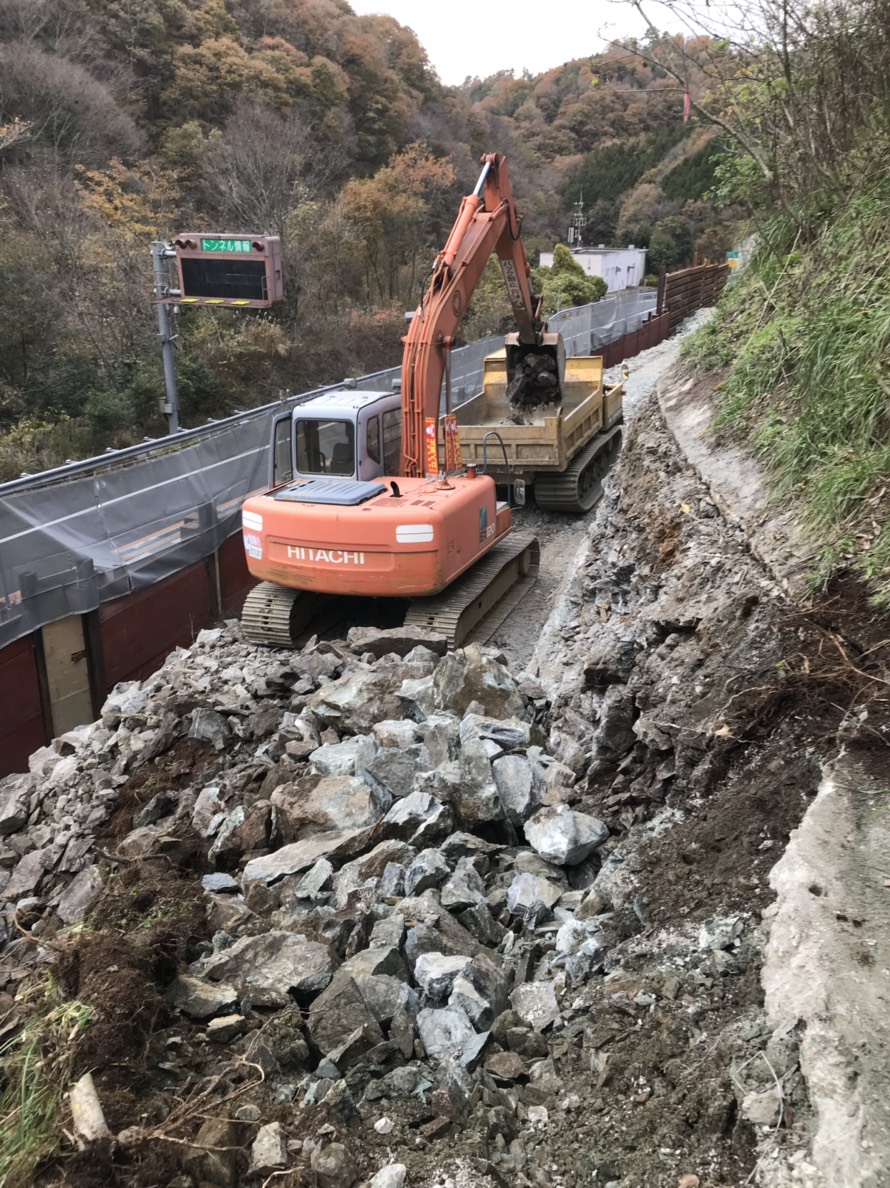

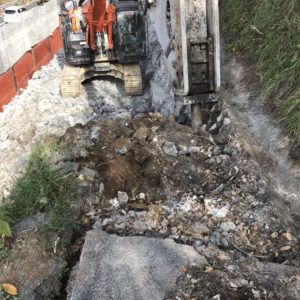

最終まで削孔作業し終えたので、二週間程度で足元を整えつつ岩を取り除いていきます。

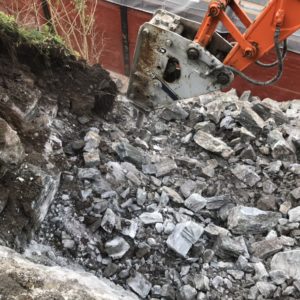

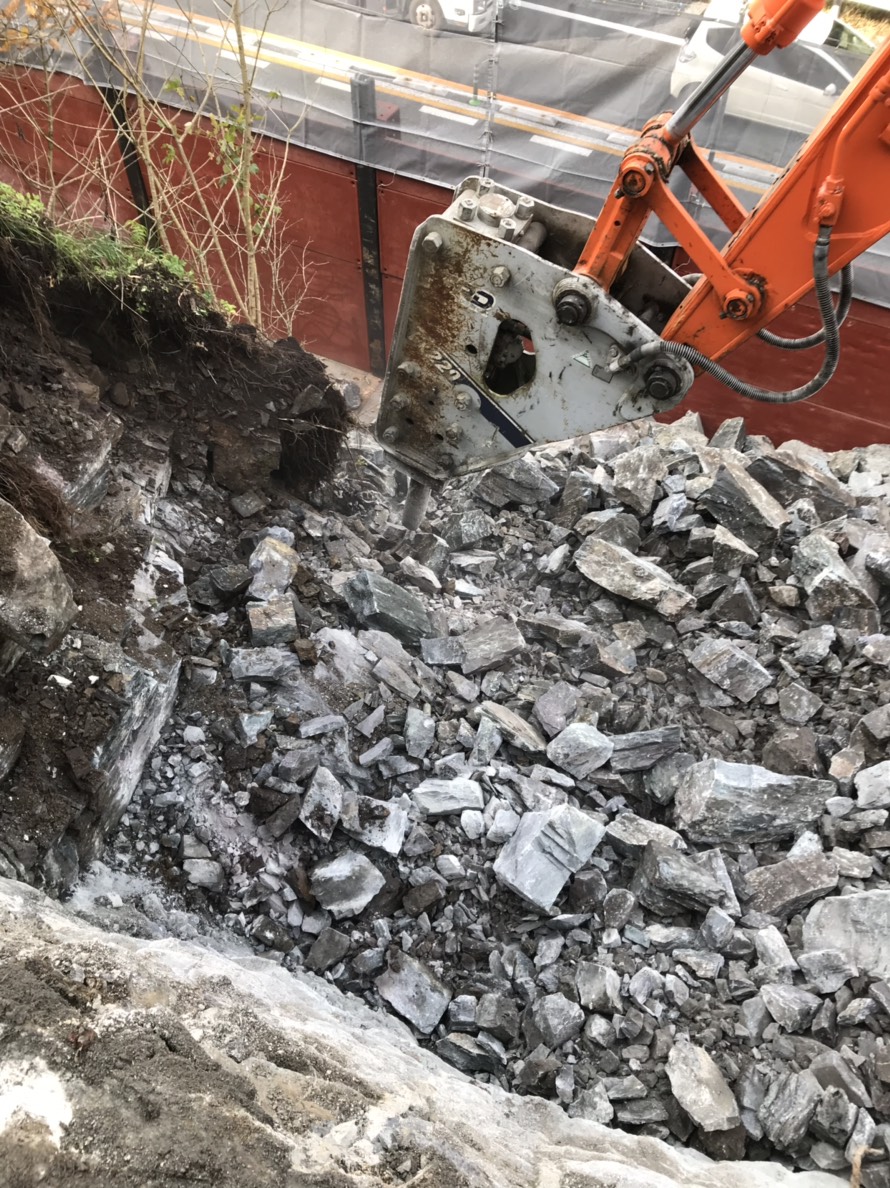

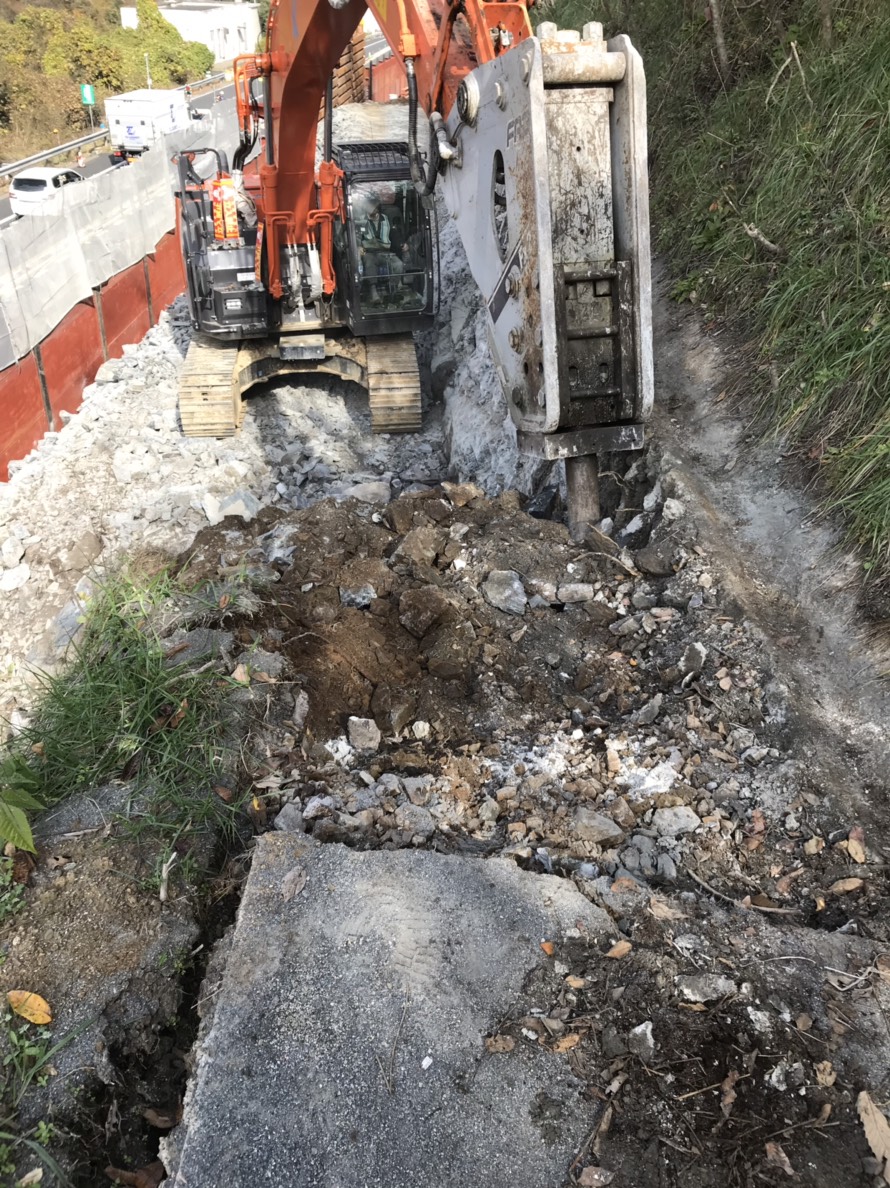

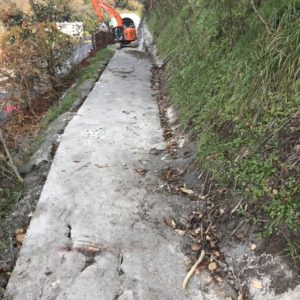

クラックがはいっているのでブレーカーもスムーズです。約4m下がっています。

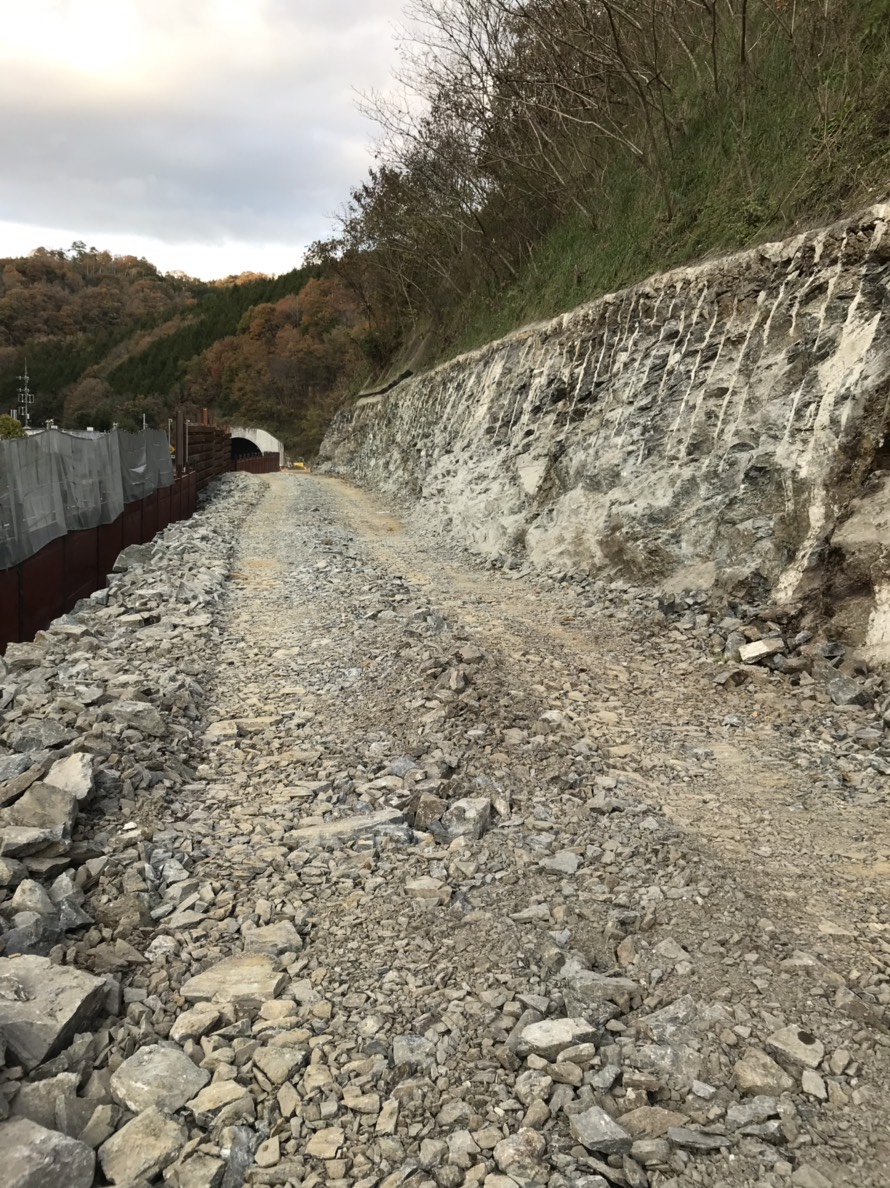

同じ場所とは思えないですね(;゚Д゚)

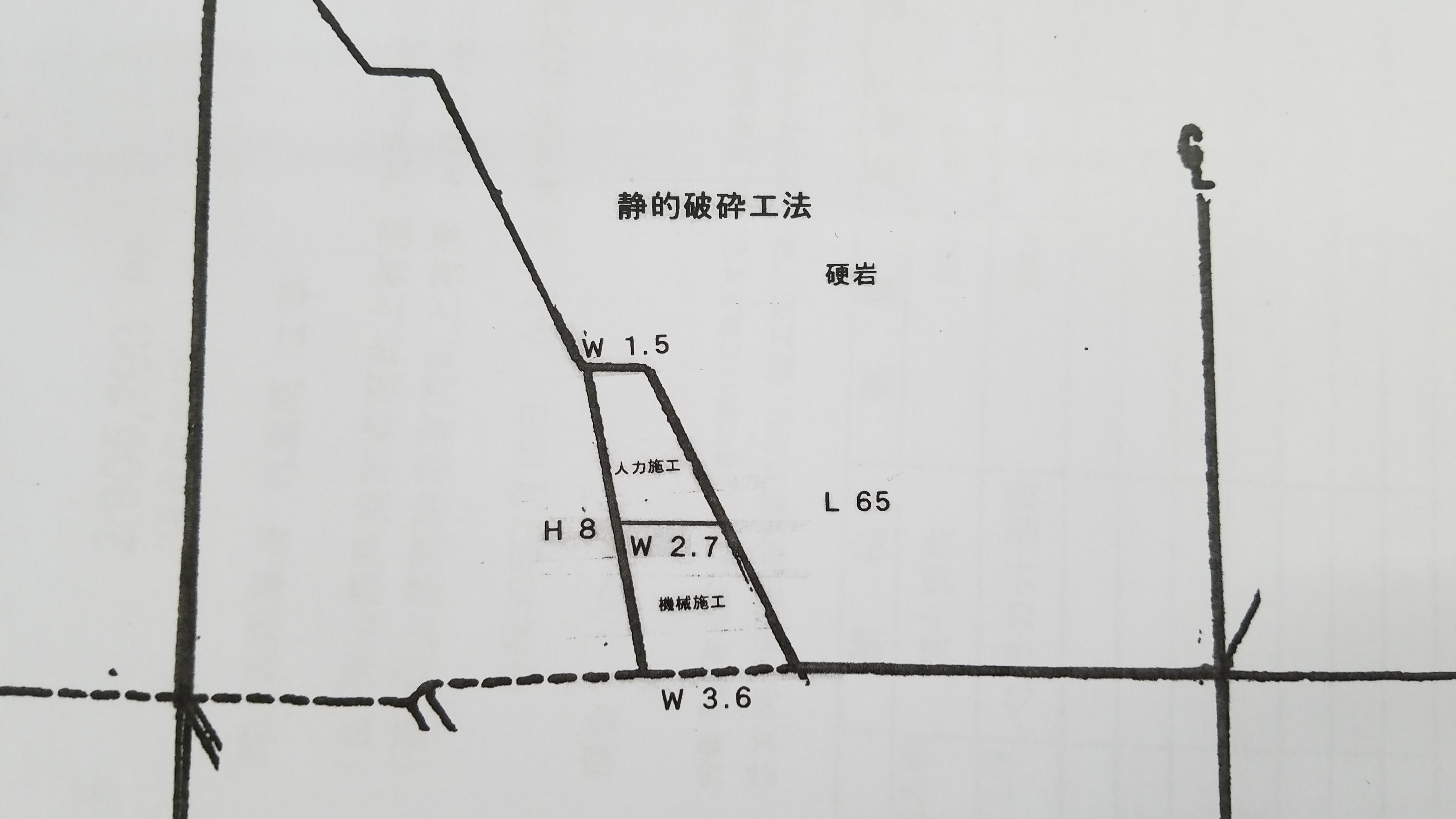

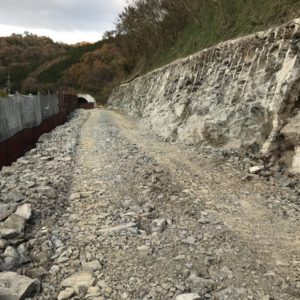

さて、次はafter写真の場所が静的破砕工法により機械削孔し、約4m下がります。

現場担当者の皆さん、寒くなってきましたので体調管理に気を付けていきましょう(‘ω’)ノ

2024年11月
« 8月
 123
45678910
11121314151617
18192021222324
252627282930
ページ上部へ
